12月15日“兩直”工程——錫盟—江蘇、上海廟—山東——開工動員大會在京召開,標志著列入國家大氣污染防治行動計劃的“四交四直”特高壓工程已經全部啟動建設,特高壓電網建設取得里程碑式進展。
國家發展和改革委員會副主任、國家能源局局長努爾˙白克力和國家電網公司董事長、黨組書記劉振亞共同啟動“兩直”工程開工水晶球。江蘇省委常委、常務副省長李云峰,山東省副省長張務鋒,內蒙古自治區政府副主席王波出席動員會。
“四交四直”特高壓工程建設情況
2014年4月18日,李克強總理主持召開了國家能源委員會第一次會議,決定實施大氣污染防治行動計劃,部署建設“四交四直”特高壓工程,計劃于2017年建成投運。
2014年11月4日,國家電網開工首批“兩交一直”工程(淮南—南京—上海和錫盟—山東交流、寧東—浙江直流)
今年上半年,分三次開工第二批“兩交一直”工程(蒙西—天津南和榆橫—濰坊交流、晉北—江蘇直流)

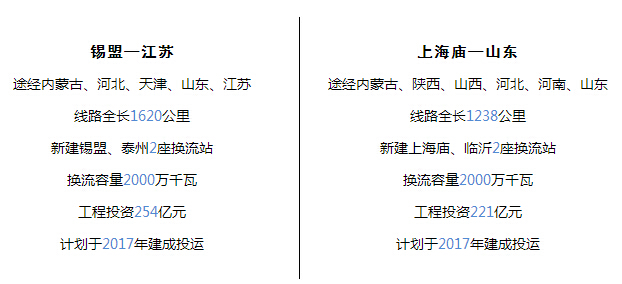

今年12月15日,開工最后“兩直”工程(錫盟—江蘇、上海廟—山東)。
“兩直”特高壓工程概況

“兩直”工程首次將±800千伏直流輸電容量從800萬千瓦提升到1000萬千瓦,并全面采用我國自主研發的特高壓直流輸電技術和裝備,是推動我國乃至世界特高壓直流輸電技術創新發展的重要工程,對于特高壓電網及全球能源互聯網的發展具有重大的示范作用。
“四交四直”工程途經12個省(區、市)和308個縣,每項工程計劃建設時間均不超過兩年,面臨征地拆遷、通道清理、資金保障、物資供應、交叉施工、大件運輸?shù)仍S多挑戰,任務非常艱巨,對組織協調、技術保障、設備供應、施工監理等方面都提出很高要求。國家電網公司將在各方面的大力支持下,全面加強建設管理,全力加快工程進度,確保2016年底前建成投運首批“兩交一直”工程,2017年底前投運“兩交三直”工程,實現全面建成“四交四直”工程的目標。
