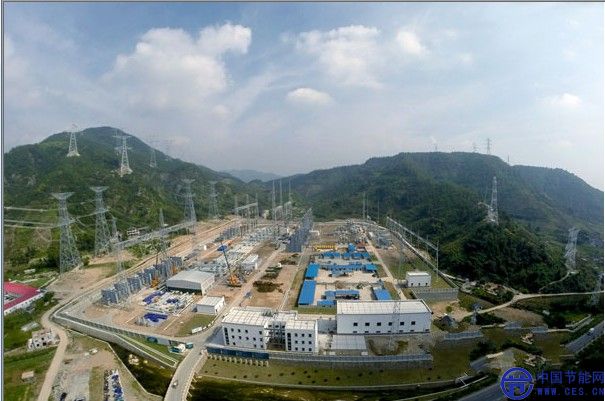

記者從寧波供電部門獲悉,浙北—福州特高壓交流輸變電工程,年底有望投入運行。9月18日,13名寧波供電公司線路隊員前往浙江省麗水市蓮都區參與1000千伏浙北—福州特高壓交流輸變電工程驗收。
浙北—福州特高壓交流輸變電工程聯接浙江與福建兩省,是華東特高壓主網架的重要組成部分。工程新建特高壓變電站3座,新增變電容量1800萬千伏安,新建1000千伏雙回線路2×603千米。

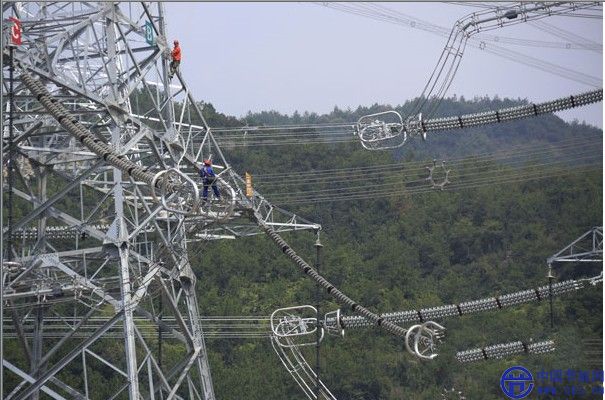

目前,浙北—福州特高壓交流輸變電工程建設如火如荼,年底有望投運。為使工程早日完成驗收、及早投運,浙江省電力公司調配全省人力、物力投入工程驗收工作,采取隨工驗收的方式,建完一段驗收一段。自8月起,寧波供電公司選派精兵強將投入該工程麗水段的線路竣工驗收,早出晚歸、跋山涉水,從嚴把好工程質量關。9月16日至21日,已是他們第3次在麗水山區進行特高壓線路驗收。
截止到9月18日,寧波供電公司已完成了48基桿塔、23公里線路驗收,發現缺陷603個,其中嚴重缺陷90個。為加快驗收進度,驗收隊員國慶期間也將不休假,力爭在10月20日前完成全部驗收工作。

據悉,去年9月投運的皖電東送1000千伏交流特高壓和今年7月投運的宜賓溪洛度左岸—浙江金華±800特高壓直流輸電工程為浙江帶來了近900萬千瓦的電力供應。此外,由寧夏銀川境內煤電基地直送浙江紹興的寧東—浙江特高壓直流工程計劃于2016年建成。浙江電網“兩交兩直”特高壓骨干網架即將形成,正從根本上扭轉浙江的供電形勢,破解困擾浙江多年的缺電困局。

浙北—福州特高壓交流輸變電工程聯接浙江與福建兩省,是華東特高壓主網架的重要組成部分。工程新建特高壓變電站3座,新增變電容量1800萬千伏安,新建1000千伏雙回線路2×603千米。
目前,浙北—福州特高壓交流輸變電工程建設如火如荼,年底有望投運。為使工程早日完成驗收、及早投運,浙江省電力公司調配全省人力、物力投入工程驗收工作,采取隨工驗收的方式,建完一段驗收一段。自8月起,寧波供電公司選派精兵強將投入該工程麗水段的線路竣工驗收,早出晚歸、跋山涉水,從嚴把好工程質量關。9月16日至21日,已是他們第3次在麗水山區進行特高壓線路驗收。
截止到9月18日,寧波供電公司已完成了48基桿塔、23公里線路驗收,發現缺陷603個,其中嚴重缺陷90個。為加快驗收進度,驗收隊員國慶期間也將不休假,力爭在10月20日前完成全部驗收工作。

據悉,去年9月投運的皖電東送1000千伏交流特高壓和今年7月投運的宜賓溪洛度左岸—浙江金華±800特高壓直流輸電工程為浙江帶來了近900萬千瓦的電力供應。此外,由寧夏銀川境內煤電基地直送浙江紹興的寧東—浙江特高壓直流工程計劃于2016年建成。浙江電網“兩交兩直”特高壓骨干網架即將形成,正從根本上扭轉浙江的供電形勢,破解困擾浙江多年的缺電困局。
