由中國能建安徽電建二公司承建的長春東南熱電工程#2鍋爐磨煤機開始安裝。截止4月18日,已完成所有5臺磨煤機減速箱得二次灌漿工作,計劃5月15日之前完成5臺磨煤機所有大件安裝工作,為下一步制粉系統(tǒng)安裝工作全面展開奠定了基礎(chǔ)。

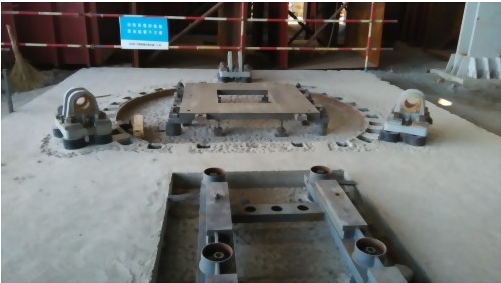

磨煤機底板找正驗收

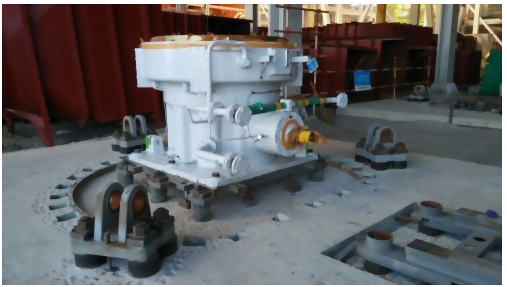

磨煤機減速箱就位

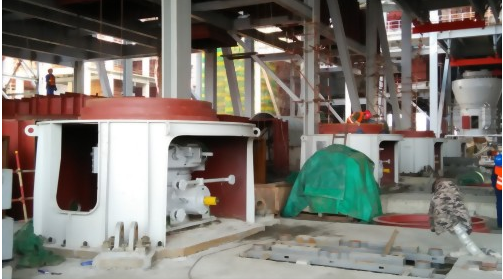

磨煤機減速箱灌漿
